پیشرفت چشمگیر عملیات اجرایی تونل نوار نقاله اورلند در پروژه تغلیظ فاز ۳ مس سونگون در شرایط خاص و سخت محیطی و عملیات اجرایی کاملاً سازگار با محیط زیست.

پیشرفت چشمگیر عملیات اجرایی تونل نوار نقاله اورلند در پروژه تغلیظ فاز ۳ مس سونگون در شرایط خاص و سخت محیطی و عملیات اجرایی کاملاً سازگار با محیط زیست.

به گزارش روابط عمومی کانی‌مس، عملیات اجرایی تونل مسیر نوار نقاله اورلند در پروژه تغلیظ فاز ۳ مس سونگون با شتاب مطلوب در حال انجام است و بخش‌های مختلف این پروژه راهبردی به پیشرفت‌های قابل توجهی دست یافته‌اند.

🔹عملیات حفاری تونل به صورت کامل در سال ۱۴۰۴ تکمیل گردید، به محض امکان، اقدامات بعدی در دستور کار قرار گرفته و عملیات اجرایی با قدرت و تخصیص منابع مورد نیاز در حال انجام می باشد.

🔹بر اساس آخرین گزارش‌های فنی، از کل ۶۱۰ متر تونل۳۹۰ متر اجرای لایه آب‌بند ژئوممبران در مقاطع مختلف تونل شامل محدوده‌های: ۱۷۶.۵ تا ۲۴۱ متر ۲۵۰ تا ۲۹۲ متر ۳۲۸ تا ۶۱۰ متر انجام شده و مجموع پیشرفت این بخش از پروژه به ۶۳.۸۵ درصد رسیده است.

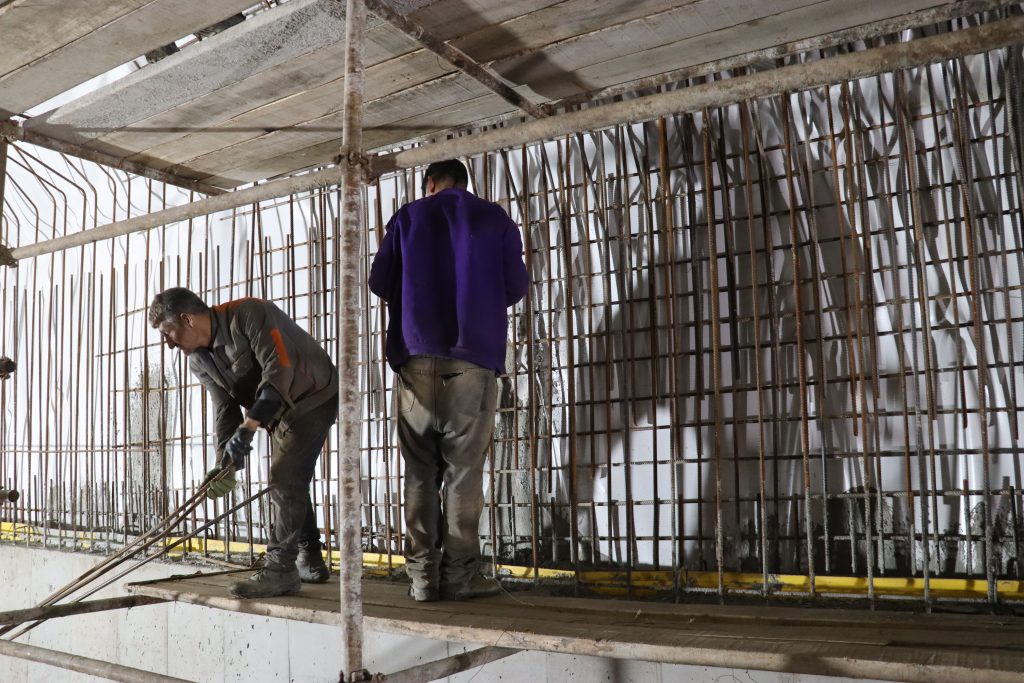

🔹همزمان، عملیات بتن‌ریزی کف و دیواره‌های تونل در بازه‌های: ۱۷۶.۵ تا ۲۴۱ متر ۲۵۰ تا ۲۹۲ متر ۳۲۷ تا ۳۸۱ متر با موفقیت به پایان رسیده است.

🔹همچنین اجرای لاینینگ ۲۲۹ متر از تونل در محدوده ۳۸۱ تا ۶۱۰ متر تکمیل شده و تنها ۱۲ متر از این بخش برای اتمام کامل باقی مانده است.

🔹روند مطلوب اجرای فعالیت‌های عمرانی و سازه‌ای در این پروژه، بیانگر پیشرفت مستمر عملیات اجرایی و تحقق برنامه‌های زمان‌بندی پیش‌بینی‌شده است.
