شتاب در عملیات اجرایی پروژه سنگ‌شکن کانی مس

شتاب در عملیات اجرایی پروژه سنگ‌شکن کانی مس

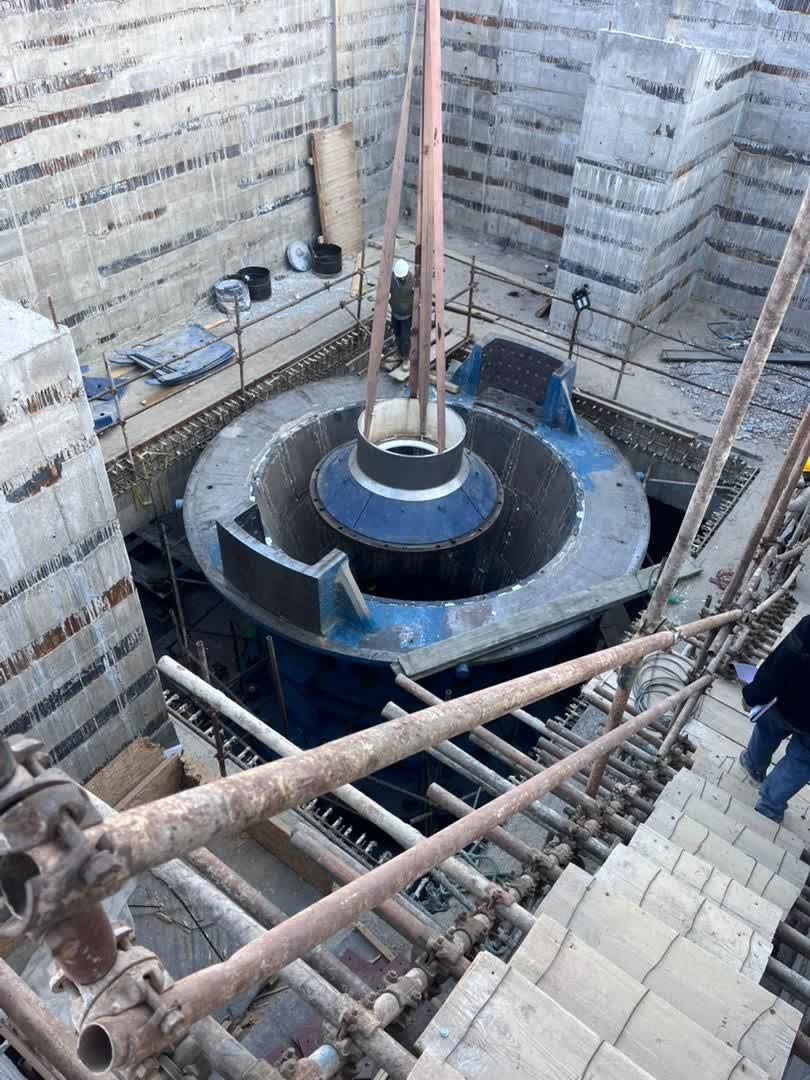

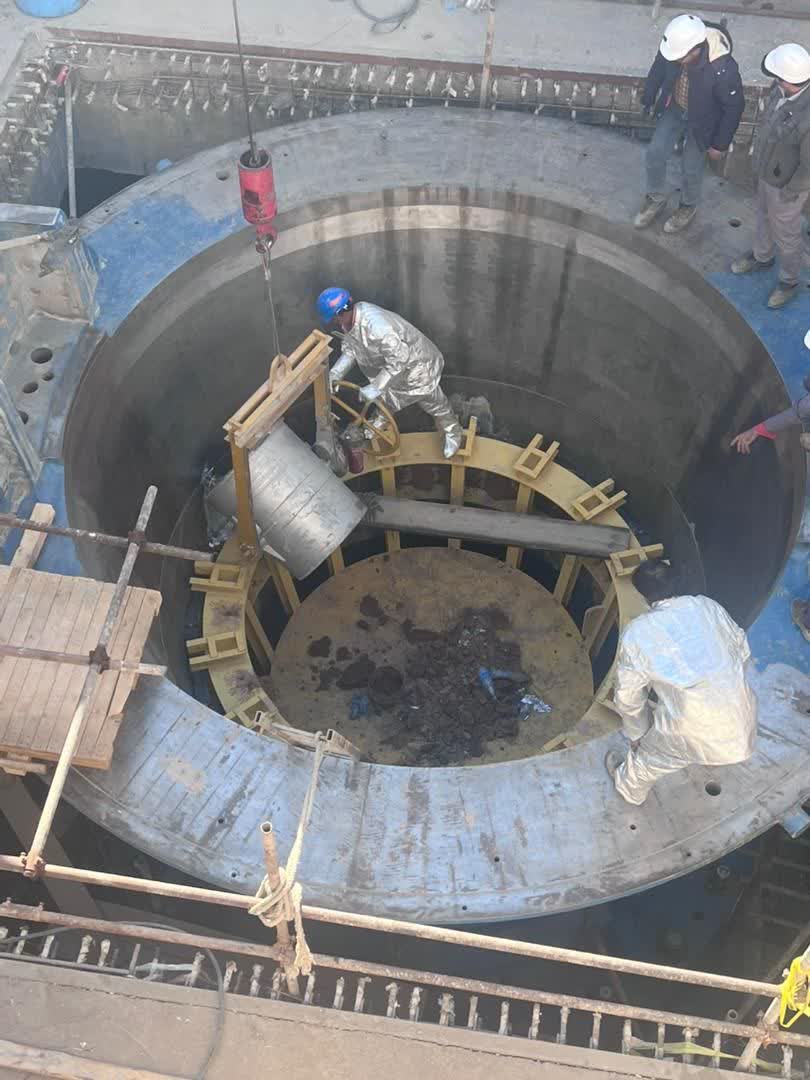

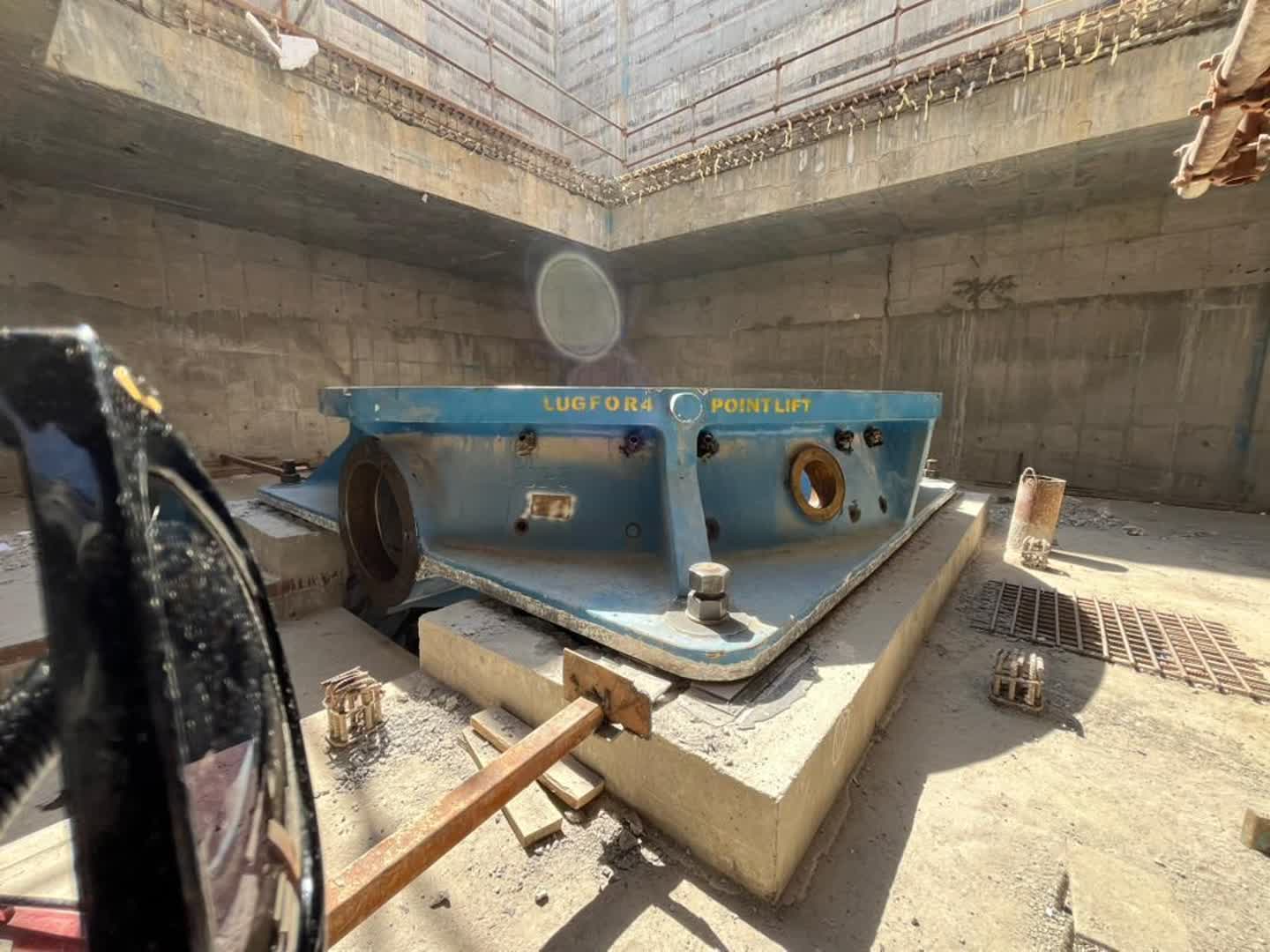

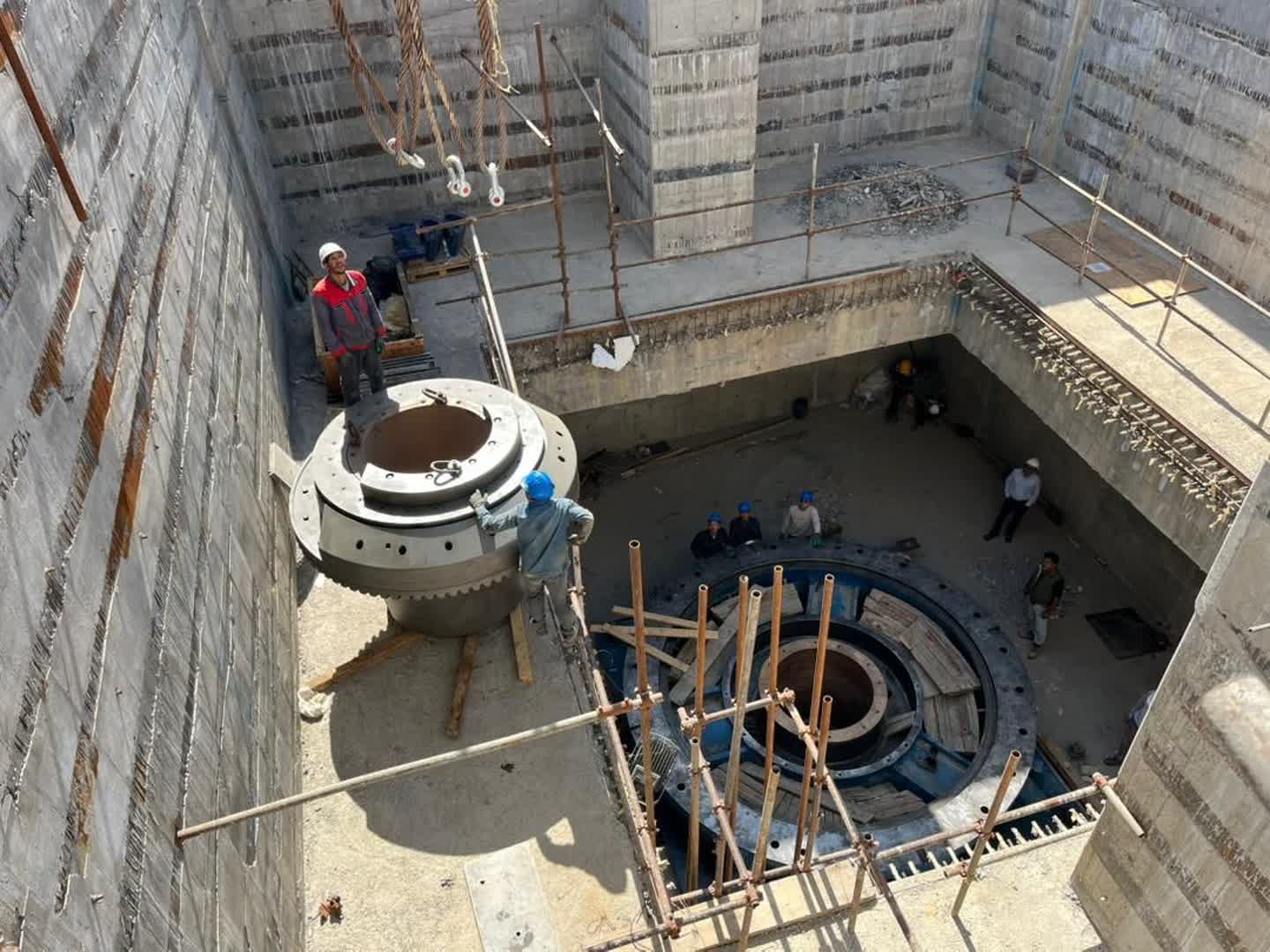

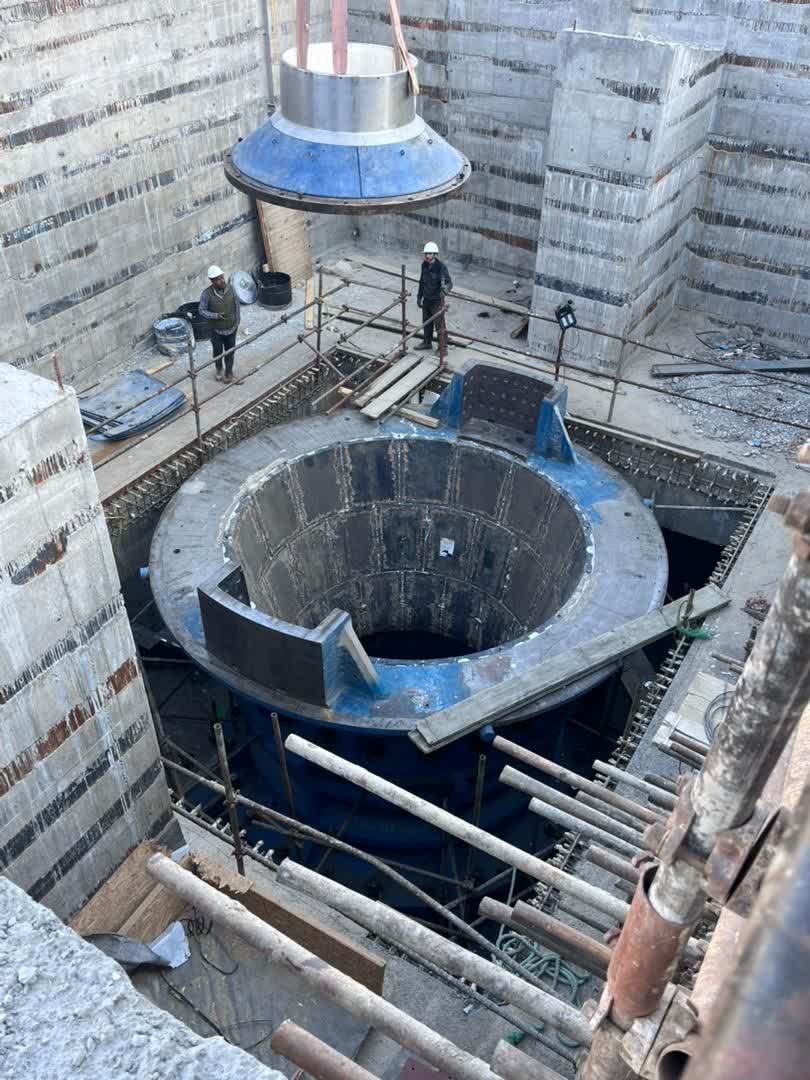

به گزارش روابط‌عمومی شرکت کانی مس، روند اجرای پروژه سنگ‌شکن طی هفته‌های اخیر با رشد قابل توجهی همراه بوده و بخش‌های مختلف طرح وارد مراحل تکمیلی شده‌اند. پس از خاتمه قرارداد پیمانکار پیشین بخش حفاری، عملیات تونل‌زنی توسط تیم داخلی شرکت ادامه یافت و طی یک ماه گذشته نیمی از مجموع پیشرفت ۸ماهه قبل محقق شده است؛ موضوعی که بیانگر افزایش بهره‌وری و توان مهندسی نیروهای داخلی است. در بخش نصب تجهیزات، پیشرفت ۸۰ ٪ تجهیزات مکانیکال به ثبت رسیده و نصب بخش عمده‌ای از ماشین‌آلات اصلی بر اساس برنامه زمان‌بندی انجام شده است. همچنین گالری کابل و اتاق برق ساختمان الکتریکال تکمیل و این واحد اکنون در مرحله آماده‌سازی برای نصب تجهیزات برقی قرار دارد. به‌موازات آن، احداث ترانس‌یاردها پایان یافته و ترانس‌ها در موقعیت دائمی خود نصب و فیکس شده‌اند. در حوزه زیرساخت‌های انتقال مواد، عملیات احداث فونداسیون نوار نقاله مطابق برنامه در حال انجام است و نصب شوت دوراهه جهت هدایت مواد به نوارهای ۲ و ۳ وارد فاز اجرایی شده است.
